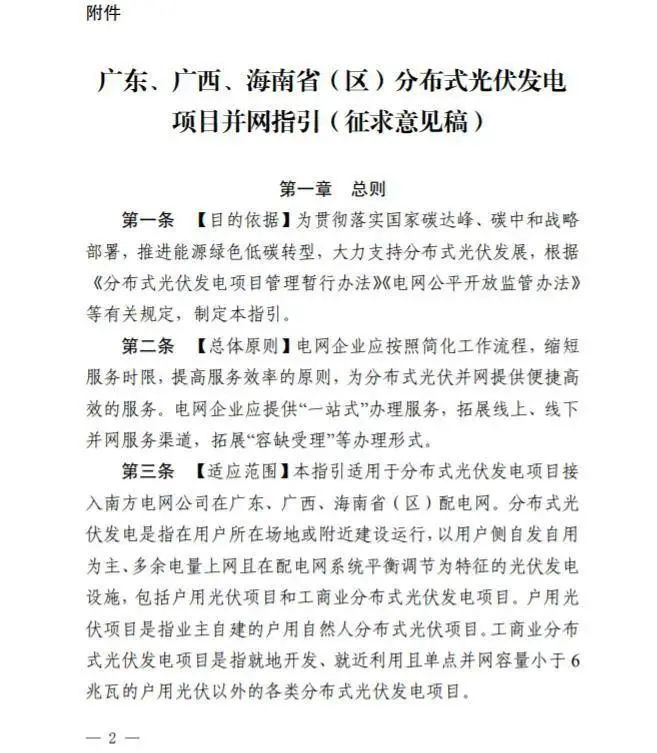

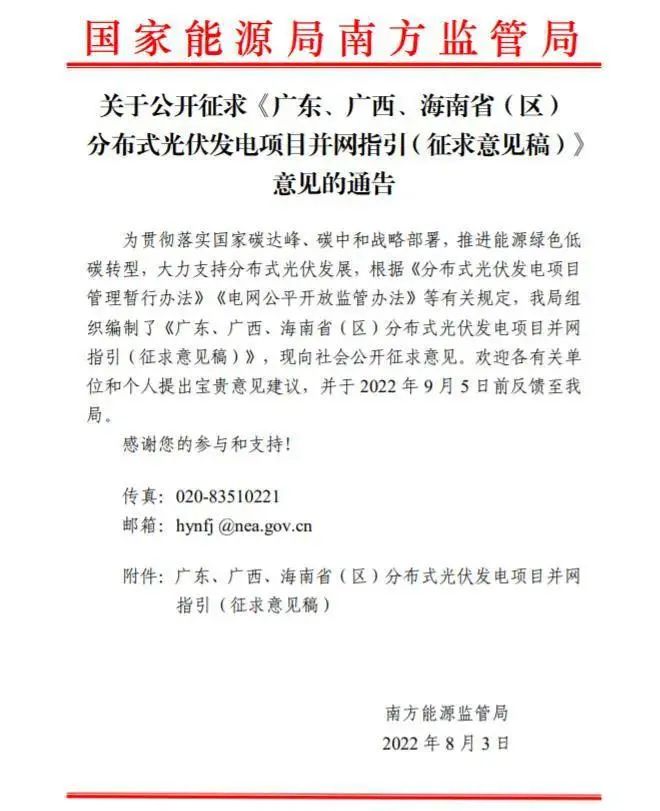

8月3日,國家能源局南方監管局發布關于公開征求《廣東、廣西、海南?。▍^(qū))分布式光伏發電項目并網指引(征求意見稿)》意見的通知。文件明確:
1)并網模式可以變更,但只能變更一次

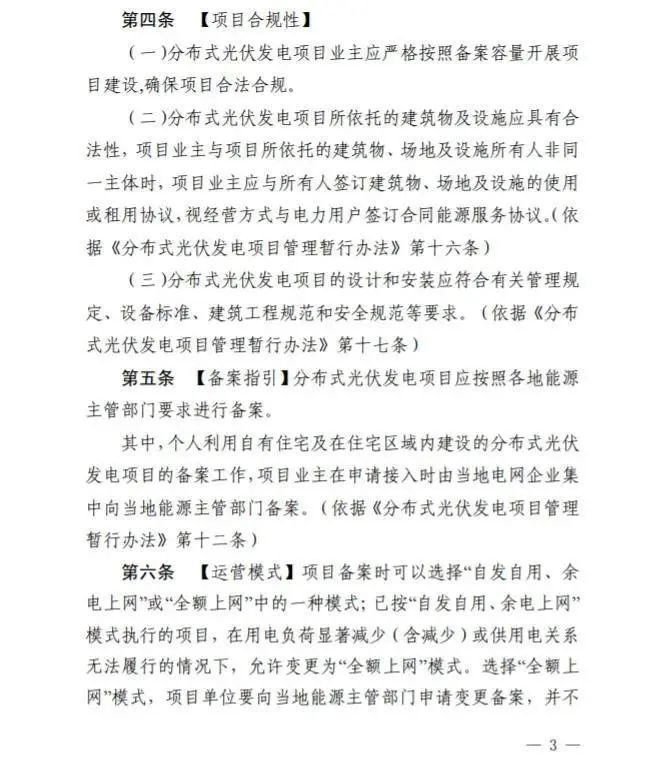

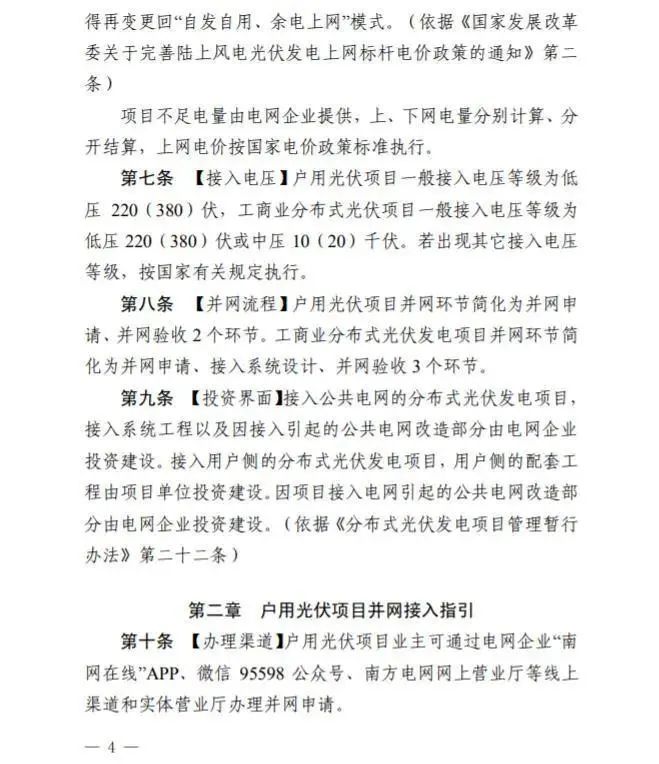

項目備案時可以選擇“自發自用、余電上網”或“全額上網”中的一種模式;已按“自發自用、余 電上網”模式執行的項目,在用電負荷顯著減少(含減少)或供用電關系無法履行的情況下,允許變更為“全額上網”模式,選擇“全額上網”模式,項目單位要向當?shù)啬茉粗鞴懿块T申請變更備案,并不得再變更回“自發自用、余電上網”模式
2)大幅簡化戶用光伏項目流程
戶用光伏項目并網環節簡化為并網申請、并網驗收 2 個環節。
電網企業應提供“一站式”辦理服務,拓展線上、線下并網服務渠道,拓展“容缺受理”等辦理形式。電網企業采用即時受理、資料后補的“容缺辦理”形式,對于項目業主提交并網申請資料不完整的,應一次性書面告知并于并網驗收前補齊。
并網申請需要提交以下資料

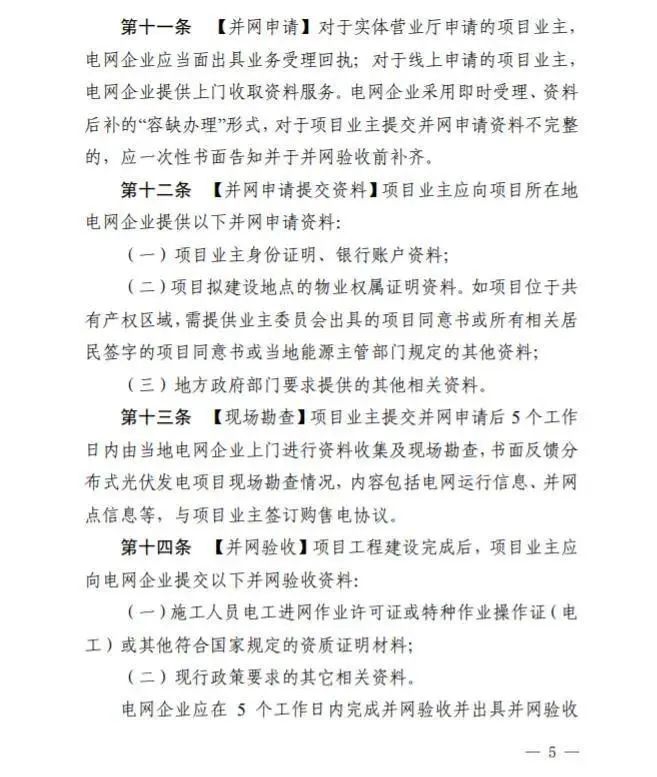

?。ㄒ唬?項目業主身份證明、銀行賬戶資料;
?。ǘ?項目擬建設地點的物業權屬證明資料。如項目位于共有產權區域,需提供業主委員會出具的項目同意書或所有相關居民簽字的項目同意書或當?shù)啬茉粗鞴懿块T規定的其他資料;
?。ㄈ?地方政府部門要求提供的其他相關資料.
工商業分布式光伏發電項目并網環節簡化為并網申請、接入系統設計、并網驗收 3 個環節。
3)工商業分布式項目并網流程

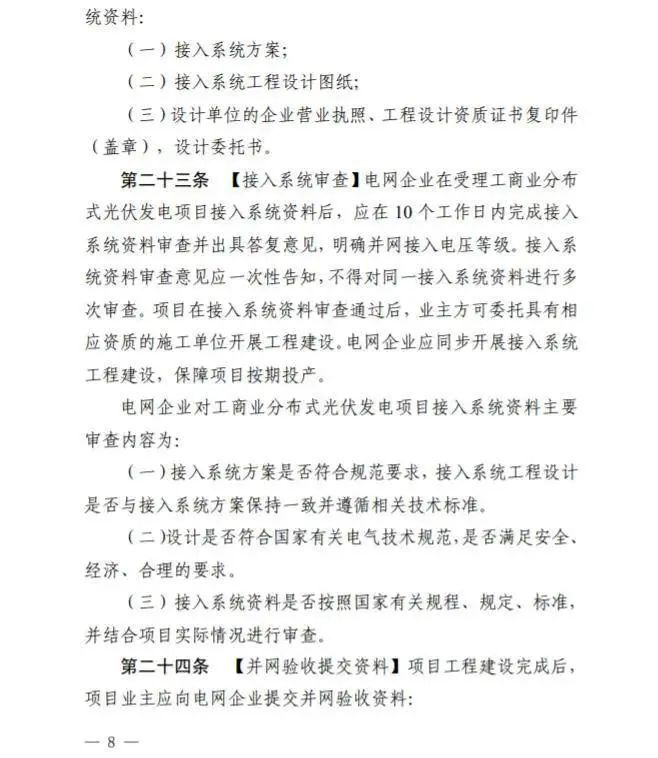

工商業分布式光伏項目一般接入電壓等級為低壓220 ( 380)伏或中壓10 (20)千伏。因此,要請有資質的設計院完成接入系統方案,并向電網提供:
1)接入系統方案;
2)接入系統工程設計圖紙;
3)設計單位的企業營業執照、工程設計資質證書復印件 (蓋章),設計委托書。
工商業項目并網時,應向電網提供以下資料:
項目業主應向項目所在地 電網企業提供以下并網申請資料:
1)營業執照或組織機構代碼證,法定代表人身份證明、 銀行賬戶資料;
2)項目擬建設地點的物業權屬證明資料;

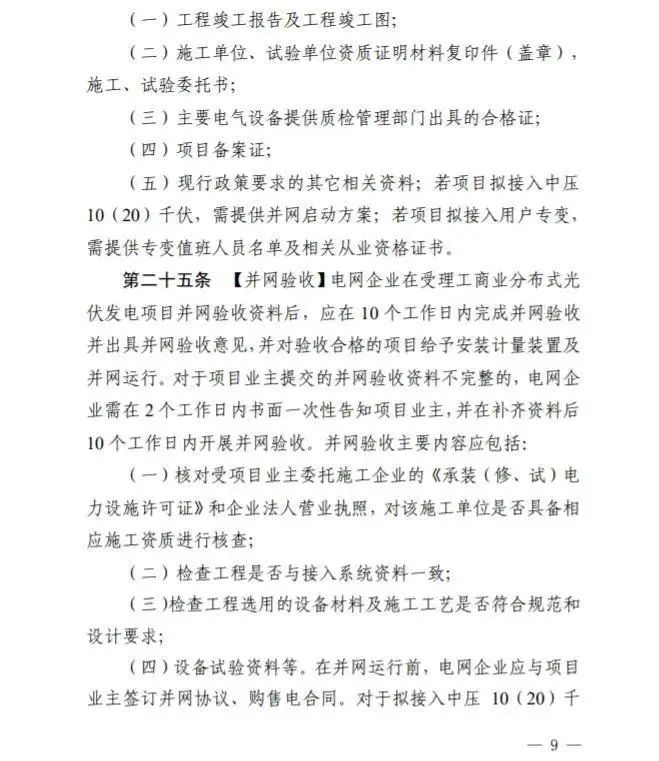

3)如項目釆用合同能源管理方式,需提供與電力用戶簽 訂的能源服務管理合同;
